স্টাফ রিপোর্টার
উদ্বোধনের এক মাস পরও খুলনা-মোংলা রুটে ট্রেন চালু হয়নি। কবে নাগাদ ট্রেন চলাচল শুরু হবে তা এখনও অনিশ্চিত। আটটি স্টেশন ও রেল ক্রসিংসহ প্রয়োজনীয় অন্যান্য জায়গায় এখনও জনবল নিযুক্ত করা হয়নি। এ অবস্থায় যাত্রী ও পণ্যবাহী ট্রেন চালুর বিষয়ে সুনির্দিষ্টভাবে কিছুই বলতে পারছেন না প্রকল্প সংশ্লিষ্ট কর্মকর্তারা। এই রুটে ট্রেন চালুর অপেক্ষায় রয়েছে মোংলা ও খুলনার ব্যবসায়ীসহ সাধারণ মানুষ এবং মোংলা বন্দর কর্তৃপক্ষ।
রেলওয়ে সূত্রে জানা গেছে, গত ৩০ অক্টোবর খুলনার ফুলতলা থেকে মোংলা পর্যন্ত পরীক্ষামূলকভাবে ট্রেন চলাচল করে। এরপর ১ নভেম্বর প্রধানমন্ত্রী শেখ হাসিনা ও ভারতের প্রধানমন্ত্রী নরেন্দ্র মোদী যৌথভাবে ভার্চুয়ালি ‘খুলনা-মোংলা রেল লাইন নির্মাণ প্রকল্পের’ উদ্বোধন করেন। কিন্তু এরপর এক মাস পেরিয়ে গেলেও যাত্রী ও পণ্যবাহী ট্রেন চলাচল শুরু হয়নি।

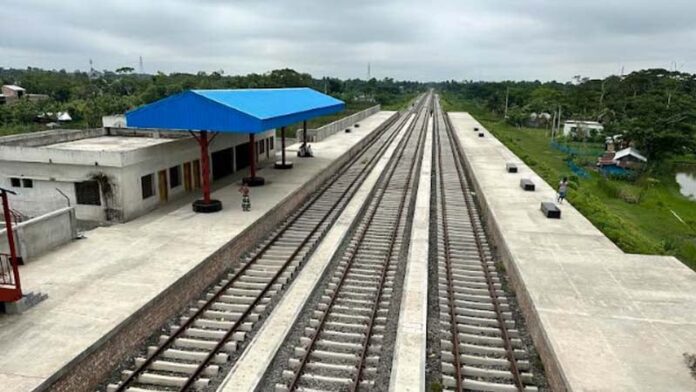

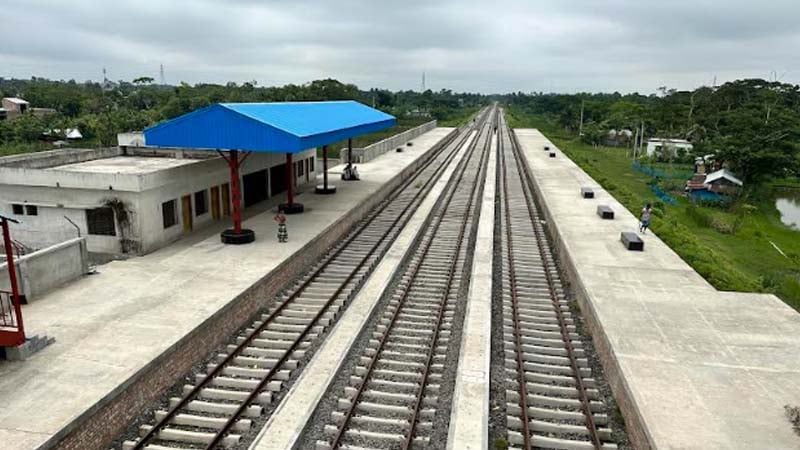

নাম প্রকাশে অনিচ্ছুক রেলওয়ের একজন কর্মকর্তা জানান, এই রেলপথে আটটি স্টেশন নির্মাণ করা হলেও সেখানে এখনও কোনো আসবাবপত্র দেয়া হয়নি। রেল স্টেশন ও রেল ক্রসিংগুলোতে নিযুক্ত করা হয়নি কোনো জনবল। টেলিকমিউনিকেশন ও সিগন্যালিং সিস্টেম স্থাপনের কাজও পুরোপুরি সম্পন্ন হয়নি। এছাড়া মোট কতটি ট্রেন চলবে, ট্রেনের সময়সূচি ও ভাড়া এখনও নির্ধারণ হয়নি।
খুলনা-মোংলা রেল লাইন নির্মাণ প্রকল্পের প্রধান প্রকৌশলী আহমেদ হোসেন মাসুম জানান, খুলনা-মোংলা রেল লাইন ট্রেন চলাচলের উপযোগী হয়েছে। কিছু ফিনিশিং কাজ বাকি ছিল, এখন সেগুলো করা হচ্ছে। এই রুটে পণ্য পরিবহনকে প্রাধান্য দেয়া হবে, সেই সঙ্গে যাত্রীবাহী ট্রেনও চলবে। তবে কবে থেকে ট্রেন চলাচল শুরু হবে তা এখনও চূড়ান্ত হয়নি।
খুলনা-মোংলা রেললাইন নির্মাণ প্রকল্প পরিচালক মো. আরিফুজ্জামান বলেন, এ প্রকল্পের মেয়াদ শেষ হবে আগামী ৩১ ডিসেম্বর। এখন কিছু ফিনিশিং কাজ চলছে। প্রকল্পের পক্ষ থেকে আমরা চাই প্রকল্পের মেয়াদ শেষ হওয়ার পর ১ জানুয়ারি থেকে ট্রেন চলাচল করুক। তবে বিষয়টি চূড়ান্ত হয়নি। রেল মন্ত্রণালয় ও রেলওয়ে অধিদপ্তর সবকিছু নির্ধারণ করবে।
প্রকল্প অফিস সূত্রে জানা গেছে, খুলনা-মোংলা রেল লাইন নির্মাণ প্রকল্পের কাজ শুরু হয়েছিল ২০১৬ সালের সেপ্টেম্বরে। এই রেলপথের দৈর্ঘ্য প্রায় ৯০ কিলোমিটার। প্রকল্পটি বাস্তবায়ন করেছে ভারতীয় দুটি ঠিকাদারি প্রতিষ্ঠান লার্সেন অ্যান্ড টুবরো এবং ইরকন ইন্টারন্যাশনাল। ভারতের ঋণ সহায়তায় এ প্রকল্পে ব্যয় হয়েছে ৪ হাজার ২৬০ কোটি টাকা।
এই রেলপথে রূপসা নদীর উপর ৫ দশমিক ১৩ কিলোমিটার দীর্ঘ রেল সেতু নির্মাণ কাজ অনেক আগেই সম্পন্ন হয়েছে। ৯টি স্থানে ভেইকেল আন্ডারপাস-ভিইউপি (রেল লাইনের নিচ দিয়ে যাওয়ার রাস্তা) নির্মাণ করা হয়েছে। ভিইউপি এর কারণে ট্রেন চলাচলের সময় রেল ক্রসিংগুলোতে যানবাহন আটকা পড়বে না। এছাড়া দুর্ঘটনারও ঝুঁকি থাকবে না। এই রেলপথে স্টেশন রয়েছে আটটি। সেগুলো হলো ফুলতলা, আড়ংঘাটা, মোহাম্মদনগর, দ্বিগরাজ, কাটাখালি, চুলকাঠি, বাঘা ও মোংলা।
খুলনা চেম্বার অব কমার্সের পরিচালক মফিদুল ইসলাম টুটুল বলেন, আনুষ্ঠানিকভাবে উদ্বোধন হয়েছে, আমরা চাই দ্রুত এই রুটে ট্রেন চলাচল শুরু হোক। ট্রেন চালু হলে মোংলার সঙ্গে রেলপথে যাতায়াত সুবিধার পাশাপাশি আরও গতিশীল হবে মোংলা বন্দর। পর্যটকরাও খুলনা থেকে ট্রেনে করে সুন্দরবনে যেতে পারবে।
মোংলা বন্দর কর্তৃপক্ষের চেয়ারম্যান রিয়ার এডমিরাল মীর এরশাদ আলী বলেন, পদ্মা সেতুর পর রেল সংযোগ মোংলা বন্দরের জন্য একটা আশীর্বাদ। এখন নদী ও সড়কপথে পণ্য বন্দরে আনা-নেয়া করা যায়। তবে রেলের মাধ্যমে কন্টেইনার পরিবহন সবচেয়ে সাশ্রয়ী একটা মাধ্যম। মোংলার সঙ্গে ঢাকা ও উত্তরাঞ্চলের কন্টেইনার পরিবহন সহজ হবে। কমলাপুর আইসিডি ও ঢাকা থেকে আমদানি-রপ্তানি পণ্য কন্টেইনারে মোংলা বন্দরে আনা-নেয়া সহজ হবে। মোংলা বন্দরে জাহাজের আগমন বৃদ্ধি পাবে।
